El projecte consisteix en el desenvolupament d’un sistema d’auto check-in orientat a la gestió d’assistència d’alumnes en entorns educatius, també pot aplicar-se a altres àmbits on controlar l’assistència...

Descripció
El projecte Clanker consisteix en el desenvolupament d’un sistema automàtic de control d’assistència orientat principalment a entorns educatius, tot i que també pot adaptar-se a altres contextos com empreses o centres de formació. L’objectiu del sistema és substituir el pas de llista manual per un procés automatitzat que permeti registrar l’assistència dels usuaris de manera ràpida, fiable i sense intervenció directa del professorat.

El funcionament del sistema es basa en l’ús de targetes RFID assignades individualment a cada alumne. Quan l’usuari apropa la seva targeta al lector situat a l’entrada de l’aula, un microcontrolador ESP32 llegeix l’identificador únic i envia aquesta informació a un servidor mitjançant connexió Wi-Fi. El servidor valida les dades i les desa en una base de dades, permetent que l’assistència quedi registrada automàticament. A través d’una aplicació web, el professorat pot visualitzar l’assistència en temps real, consultar registres anteriors i gestionar absències justificades.

Aquest projecte aporta una millora significativa en l’eficiència del control d’assistència, reduint el temps perdut a l’inici de les classes i minimitzant els errors humans. A més, integra tecnologies consolidades com RFID, sistemes web i comunicació sense fils, oferint una solució de baix cost, escalable i fàcil d’utilitzar. Clanker es presenta així com una eina pràctica i funcional per optimitzar la gestió d’assistència en entorns reals.

Informació general

Autoria:
Muhammad Asfand Hussain Zareen
Mohamed Rida Zefri Hamido
Cicle:
SMX
Grup:
D
Curs:
2025-26
Tutor:
David Delgado
Cotutors:
Ismael Jiménez

Tecnologies

Planificació i gestió

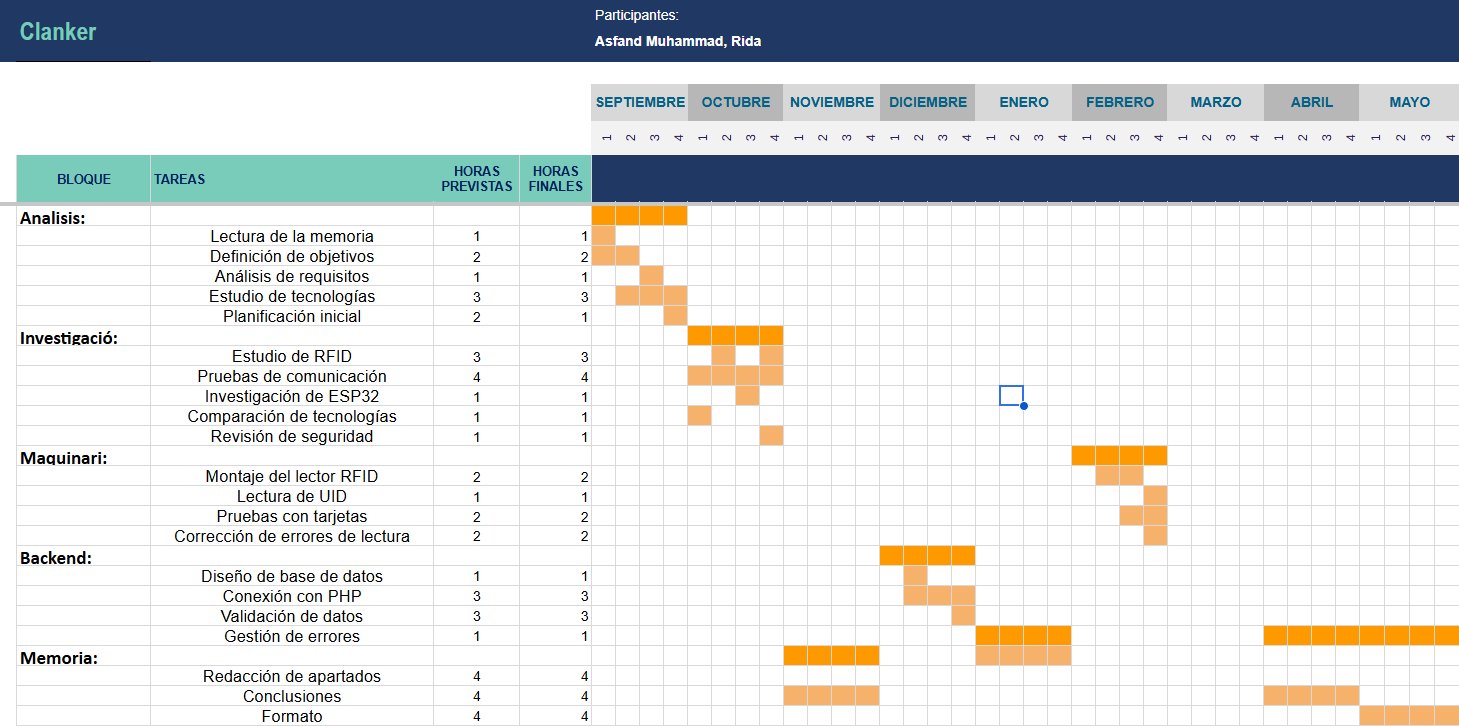

Diagrama de Gantt

Projectes relacionats
